廚具裝修要多久?從拆除到完工 5~14 天流程全解析
📅 最後更新:2025年
🛠️ 資料來源:廚具工程管理實務數據
快速結論:
廚具工程不是只有「安裝那一天」,而是一連串的工種合作。一般來說,整套廚房從拆除到完工約需 5~14 天(不含設計與訂製期)。若只是單純「舊換新」不改管線,最快 1~2 天即可完工;若涉及「泥作與水電大改」,工期則會拉長至兩週左右。
為了讓大家更好安排時間,以下將廚房裝修拆解為每個工種的實際施作天數。

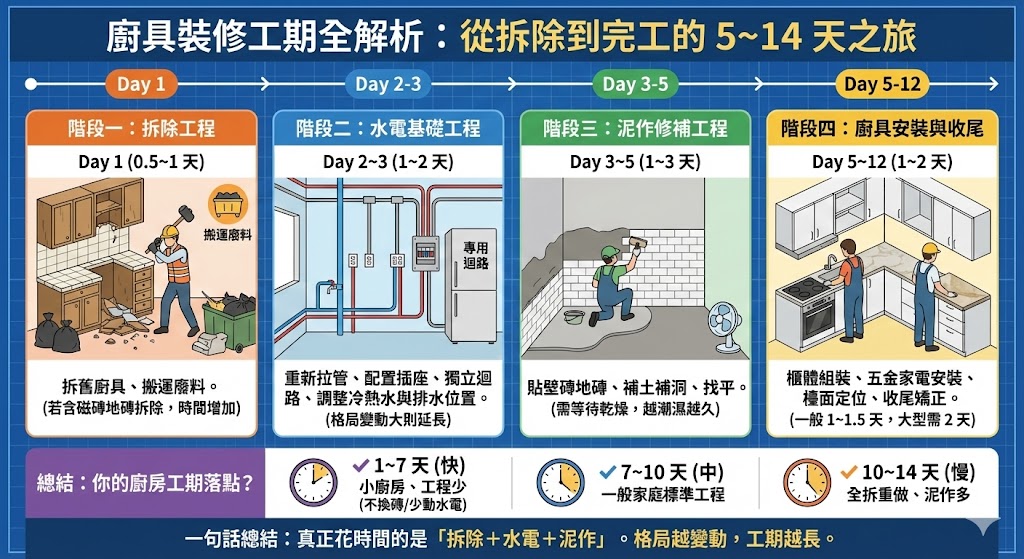

📊 廚房裝修施工進度表
| 階段 | 工程項目 | 預估工期 |
|---|---|---|
| Step 1 | 拆除工程 | 0.5 - 1 天 |
| Step 2 | 水電配置 | 1 - 2 天 |
| Step 3 | 泥作工程 | 1 - 3 天 (視天氣) |
| Step 4 | 廚具安裝 | 1 - 2 天 |
① 第 1 天|拆除工程(0.5~1 天)
這是破壞與歸零的階段。工作內容包括:
- 拆除舊廚具櫃體、檯面。
- 清運廢棄物。
- 若需拆除磁磚或地板,時間會再增加。
標準一字型小廚房通常半天可完成,大坪數或特殊材質(如水泥檯面)則需一整天。
② 第 2~3 天|水電工程(1–2 天)
這是隱蔽工程的核心:
- 電線重新拉管、配置插座。
- 新增冰箱、電器櫃專用獨立迴路。
- 調整冷熱水管出水位置。
- 排水管路重做移位。
若格局變動不大,通常一天內可搞定;若需大改管線,則需兩天。
③ 第 3~5 天|泥作工程(1–3 天)
如果拆除時有打掉磁磚,這時就需要泥作進場:
- 填補管線溝槽、補洞。
- 牆面與地面找平。
- 貼壁磚或地磚。
泥作最耗時的是「等待乾燥」,天氣越潮濕,等待時間越久。
④ 第 5~12 天|廚具安裝(1–2 天)
主角登場!安裝內容包含:
- 組裝地櫃、吊櫃桶身。
- 安裝五金、拉籃配件。
- 安裝水槽、水龍頭。
- 嵌入抽油煙機、瓦斯爐、洗碗機等電器。
- 檯面安裝與收尾矽利康。
一般家庭廚具安裝約 1~1.5 天,大型廚房或中島設計可能需要 2 天。
⑤ 總結:你的廚房會落在哪裡?
✔ 1~2 天 ➜ 純換新(最快)
若不換磁磚、不改水電位置,僅當天拆除舊廚具+安裝新廚具,最快 1-2 天即可完工使用。
✔ 5~7 天 ➜ 局部裝修
若涉及少量水電插座移位或小範圍泥作修補,工期約需一週。
✔ 10~14 天 ➜ 全面翻新
若廚房全拆見底重做,包含泥作打底貼磚與水電重拉,標準工期約為兩週。
⑥ 一句話總結
安裝不是全部,真正花時間的是拆除+水電+泥作。
你的格局越變動,工期越長。建議在規劃初期就確認好水電需求,能有效縮短施工空窗期。
